第十八章 PPLI的设立流程与时间节点
第三编 PPLI的税务体系
本章小节:
18.1 PPLI设立的九个阶段
18.1 PPLI设立的九个阶段
第十八章 PPLI的设立流程与时间节点

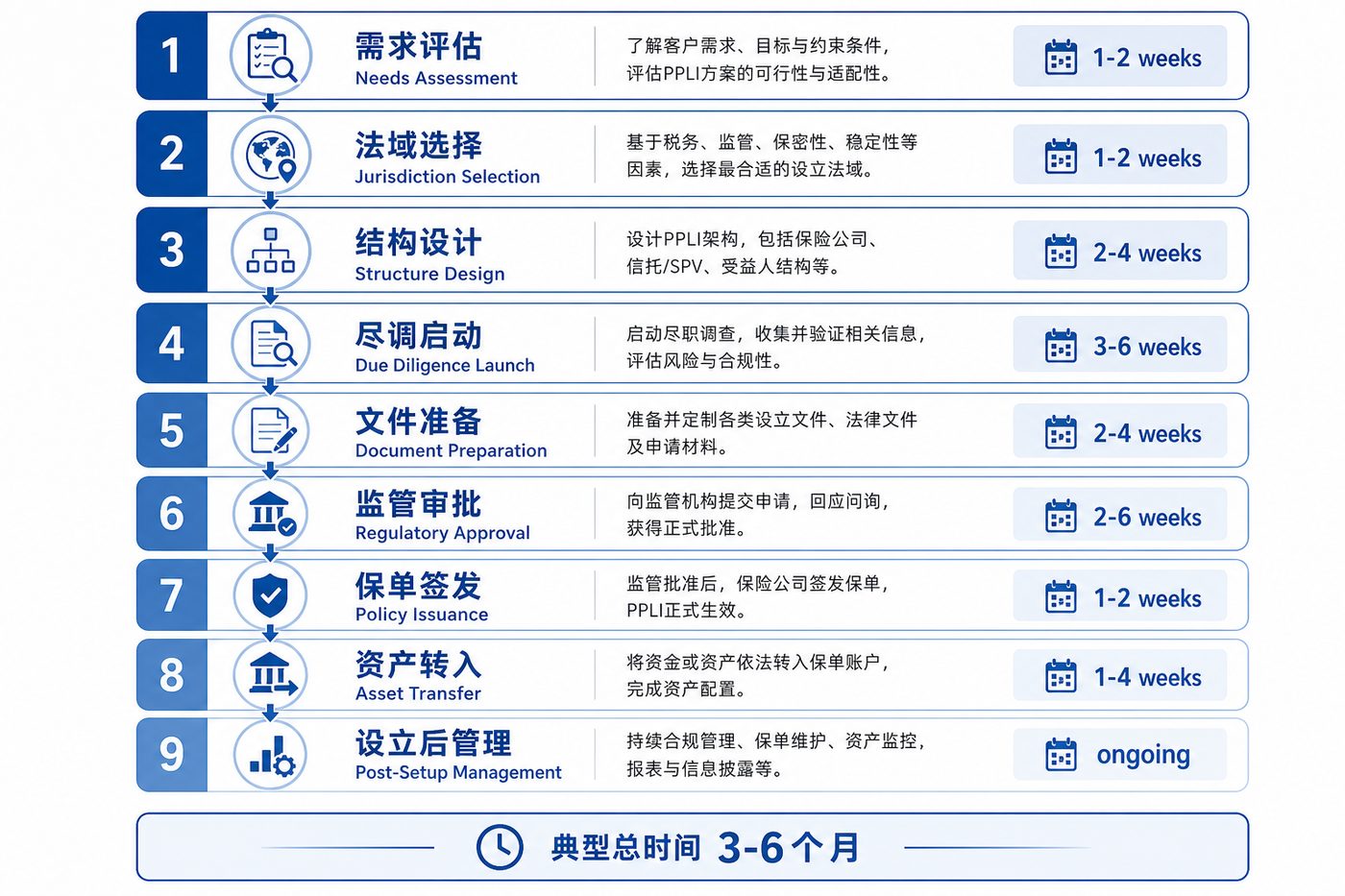

图18-1 PPLI设立全流程九阶段图:从需求评估到保单生效的完整时间轴与责任分工
18.1 PPLI设立的九个阶段
阶段一:需求评估(1-2周)
- 客户财务状况全面评估
- 税务居民地分析
- 家庭结构和传承目标了解
- 初步适合性评估
阶段二:法域选择(1-2周)
- 保险平台法域评估(卢森堡/爱尔兰/新加坡/香港)
- 税务影响分析
- 监管环境评估
- 成本比较
阶段三:结构设计(2-4周)
- 确定持有结构(个人/信托/公司)
- 设计受益人安排
- 确定资产管理人和托管银行
- 起草初步方案
阶段四:尽调启动(3-6周)
- 准备KYC/AML文件
- SOF/SOW证明材料收集
- 保险公司审核
- 可能的加强尽调
阶段五:文件准备(2-4周)
- IRM起草和审查
- PPM审查
- IMA谈判和签署
- 税务备忘录准备
阶段六:监管审批(2-6周)
- 保险公司内部审批
- 相关监管机构审批(如需)
- 律师意见书取得
阶段七:保单签发(1-2周)
- 最终文件审查和签署
- 保费汇款安排
- 保单正式签发
阶段八:资产转入(1-4周)
- 保费入账确认
- 资产管理人建仓
- 托管确认
阶段九:设立后管理
- 年度审查流程建立
- 定期报告安排
- 合规日历设置
典型总时间线:3-6个月(从初次会面到保单签发)
---
